Как рассчитать смету на строительные материалы

Вадим Кизимов
295
Обсудить
Как рассчитать смету на строительные материалы
Правильно составленная смета для ремонта квартиры или дома поможет избежать значительных незапланированных трат и контролировать процесс. Рассказываем, как посчитать все показатели, какие частые ошибки допускают при расчётах и как сэкономить на материалах без потери качества.

Зачем нужна смета

Смета на материалы — главный финансовый план и инструмент контроля бюджета, при помощи которого решают следующие задачи:

Планирование бюджета. Можно заранее увидеть общую картину затрат и распределить их по этапам.

Контроль закупок. Документ становится чек-листом, по которому легко отследить, что уже приобретено, а что ещё предстоит купить.

Оптимизация расходов. Сравнение альтернативных материалов и цен позволяет находить возможности для экономии без потери качества.

Оценка масштабов работ. Смета наглядно показывает, какой объём ресурсов требуется для каждого этапа.

Прозрачность взаиморасчётов. Если к работе привлекаются подрядчики, смета становится объективным ориентиром для работ.

Этапы составления сметы

1-й этап — подготовительный. Определяем полный перечень материалов и работ на основе проектной документации — чертежей и спецификаций. Это основа для точного расчёта предстоящих строительных расходов.

2-й этап — количественная оценка потребности. Считаем, сколько понадобится каждого материала с учётом технологических особенностей и возможных производственных потерь. Включают в смету как основные, так и вспомогательные материалы.

3-й этап — определение цен на материалы. Анализ предложений от нескольких поставщиков поможет получить оптимальное соотношение цены и качества. Смета формируется с учётом условий оплаты и доставки. Подробнее про стоимость материалов написали дальше.

4-й этап — нормирование. Применение норм расхода материалов позволяет минимизировать перерасход и оптимизировать закупки.

5-й этап — объединение. Все полученные данные сводим в один документ, где отдельно выделяем прямые затраты на материалы, транспортные и накладные расходы, прибыль подрядчика.

6-й этап — проверка. Готовую смету проверяем на соответствие проектным требованиям, бюджетным ограничениям и строительным нормативам. Особое внимание стоит уделить заложенной стоимости и рыночным реалиям.

Практические советы

— Подготовить смету следует до начала строительных работ.

— Можно взять готовый шаблон сметы из интернета и адаптировать под себя.

— Стоит сравнивать цены поставщиков, чтобы разумно сэкономить.

— Лучше проконсультироваться с инженерами-сметчиками, чтобы сделать более точные подсчёты.

Каждый этап составления сметы требует особого внимания к деталям.

Рассчитываем потребность в материалах

Основа расчёта — детальный анализ проектной документации и поэлементная расшифровка всех конструкций и отделочных работ.

Для каждого вида работ применяется такая формула расчёта:

Потребность = Площадь × Норма расхода

Например, при расчёте краски для стен площадь окрашиваемой поверхности умножается на нормативный расход краски на квадратный метр. Про нормы расхода расскажем чуть дальше.

При определении стоимости материалов важно учитывать и особенности их применения. Смета должна включать не только основное количество, но и технологический запас: обычно 3–10% в зависимости от материала.

Для сыпучих материалов формула такая:

Объём = Площадь × Толщина слоя × Насыпная плотность

Умножение на насыпную плотность нужно для пересчёта в массу.

пример

Рассчитаем объём щебня для дороги площадью 200 кв. м и толщиной слоя 20 см.

Плотность щебня = 1 350 кг/куб. м

Объём щебня = 200 кв. м × 0,2 м × 1 350 кг/куб. м = 54 тонны

Для сметы имеет значение также специфика монтажа и обработки материалов. Например, при раскрое листовых материалов, таких как гипсокартон и фанера, учитывается процент отходов в зависимости от конфигурации поверхностей.

Составить смету помогут онлайн-сервисы. Такая опция встречается в программах, где делают планировку помещения и его дизайн. Калькуляторы можно найти и на сайтах строительных магазинов, например у Петровича. Вводим параметры помещения и получаем список материалов.

При этом понимание принципов расчёта поможет контролировать достоверность результатов. Особое внимание следует уделять согласованности единиц измерения: все расчёты должны вестись в одинаковых метрических единицах.

Итак, расчёт потребности состоит из нескольких шагов:

  • определение перечня материалов;
  • расчёт количества на основе проектных спецификаций;
  • добавление технологических запасов;
  • перевод в необходимые единицы измерения.

И уже после этого можно подбирать ценовые предложения и рассчитывать итоговую стоимость.

Нормы расхода материалов

Это показатели, которые определяют необходимое количество ресурсов для выполнения единицы объёма работ. Стоимость материалов в смете напрямую зависит от точности применяемых норм.

Основой для определения норм расхода служат официальные сборники:

  • государственные элементные сметные нормы на ремонтно-строительные работы (ГЭСНр);
  • федеральные единичные расценки на ремонтно-реставрационные работы (ФЕРрр);
  • территориальные единичные расценки на ремонтно-строительные работы (ТЕРр);
  • различные ГОСТы и своды правил, а также рекомендации производителей.

Нормативы могут варьироваться в зависимости от сложности работ, квалификации исполнителей и используемых технологий. Смета на материалы должна отражать реальные условия строительства, а не только теоретические расчёты.

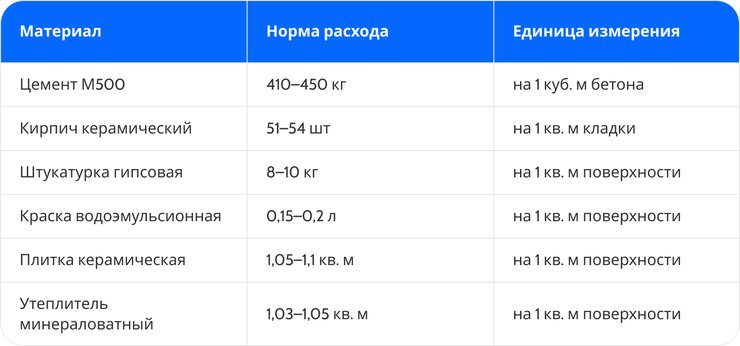

Примерные нормы расхода некоторых основных материалов

Необходимо также учитывать поправочные коэффициенты к нормам расхода. Например, при работе на сложных поверхностях норма расхода лакокрасочных материалов может увеличиваться на 15–20%.

Особое внимание при расчёте стоимости ресурсов уделяют отходам и потерям. Для сыпучих материалов норматив включает потери при транспортировке и хранении 2–3%, для штучных — брак и раскрой 3–5%. Эти показатели значительно влияют на итоговую смету расходов на материалы.

Не готовы строить сами? Циан поможет найти подрядчика
Проверили историю каждой компании и изучили отзывы о работе

Что влияет на стоимость материалов и как сэкономить

Стоимость материалов — это основа сметы, но не единственная статья расходов. Цена на сайте или в магазине и итоговые затраты могут сильно различаться. Стоит понимать, из чего складывается цена и на какие позиции придётся заложить больше денег.

При расчёте бюджета нельзя ориентироваться только на стоимость за штуку, упаковку и квадратный метр. В смете стоимость материалов определяет комплекс факторов:

Логистика. Доставка тяжёлых и габаритных грузов — палет с кирпичом или плиткой — из другого региона или области может увеличить их цену на 10–25%.

Крепёж и доборные элементы. О них часто забывают. Метизы, углы, стартовые и финишные планки для сайдинга, затирка для швов, грунтовка — всё это выливается в отдельную статью расходов на 5–15% от стоимости основных материалов.

Раскрой и подрезка. Практически любой материал имеет технологические отходы. Для плитки, обоев, сайдинга нормативный запас на подрезку составляет 7–15%. Для кровли с большим количеством скатов этот процент может быть ещё выше.

Как сэкономить без потери качества

Оптовые закупки

При объёмном заказе крупные строительные гипермаркеты и производители часто предоставляют скидки от 5 до 15%.

Сезонные скидки

Цены на большинство строительных материалов — особенно на те, что требуют монтажа в тёплое время года, — зимой бывают на 10–20% ниже. Так можно выгодно купить кирпич, цемент, утеплитель, пиломатериалы. Главное — правильно их хранить до начала работ.

Поиск альтернативы

Не всегда есть смысл гнаться за брендом. Качественная вещь российского производства может не уступать европейским аналогам, а стоить будет в несколько раз меньше. Определиться помогут отзывы и сертификаты.

Товары в полной комплектации

Некоторые производители и подрядчики предлагают готовые системы, в которые входят все необходимые компоненты от утеплителя до крепежа. Это часто выходит дешевле, чем покупать всё по отдельности, и гарантирует совместимость строительных материалов.

совет

Главное правило — не пытаться сэкономить на всём сразу. Стоит определить, на каких позициях можно взять материал попроще, к примеру на внутренних перегородках, а на каких лучше не экономить — например, на материалах из дерева, на штукатурке и фундаменте. Правильно рассчитанная смета — это не минимизация, а оптимизация затрат.

Как получить налоговый вычет за отделку квартиры
Разбираем частые ситуации

Почему важно сделать резервный фонд

Непредвиденные расходы на материалы возникают всегда: где-то их не хватило, где-то обнаружился скрытый дефект основания. Для таких ситуаций и создаётся резервный фонд, который покрывает несколько рисков:

Технологические потери и брак. Даже качественный материал можно повредить при раскрое или транспортировке, а партия плитки может содержать несколько дефектных элементов.

Изменение проектных решений. В процессе работы часто приходят к более удачным планировочным или дизайнерским решениям, которые приводят к дополнительным затратам.

Выявление скрытых проблем. За старой обшивкой может скрываться грибок, а под стяжкой — неисправная старая проводка. Всё это нужно будет чинить и исправлять, соответственно, затраты прибавятся.

Колебания рыночных цен. Если ремонт затягивается на месяцы, стоимость ресурсов материалов может ощутимо вырасти.

Размер резерва определяется сложностью и масштабом работ.

Для стандартных проектов с предсказуемыми условиями рекомендуется закладывать 10–15% от общей сметной стоимости.

Для объектов с повышенной степенью неопределённости — старые здания, сложный рельеф, перепланировка — резерв увеличивают до 20–25%. Отдельные позиции, например уникальные импортные материалы с долгой доставкой, могут потребовать индивидуального расчёта запаса.

Важно не только выделить средства, но и грамотно их распределить. Все корректировки должны фиксироваться в отдельном журнале или файле с указанием причины изменения, суммы и исполнителя. Это поможет сохранить контроль над бюджетом и уменьшить лишние затраты.

Средства из резерва в первую очередь направляются на устранение критичных недостатков или неисправностей, которые угрожают целостности проекта или безопасности. Уже потом — на реализацию улучшений.

Образец сводной сметы

Сводная смета — это финальный документ, который объединяет все затраты по проекту в единую систему. Документ должен содержать не только перечень позиций, но и ключевые параметры: единицы измерения, объёмы, актуальные цены и итоговые суммы.

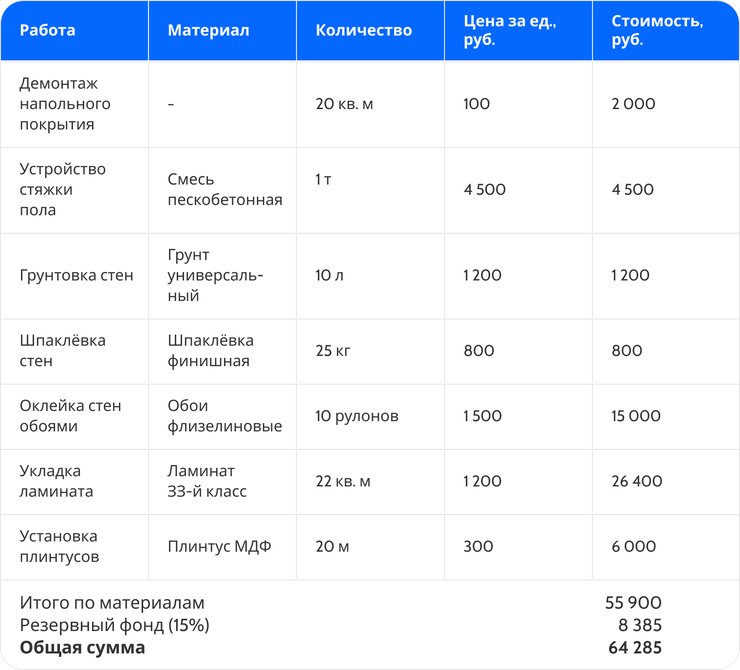

Для примера приведём смету на ремонт комнаты 20 кв. м. Цены — средние рыночные на август 2025 года.

В реальной смете все позиции лучше описать подробно: марка материала, способ его использования и особенности монтажа.

Как работать с этим образцом:

Детализируем позиции. Указываем конкретный тип материала и производителя. Это поможет не запутаться во время покупки и взять именно то, что нужно.

Учитываем отходы. Норму расхода закладываем с запасом.

Включаем логистику. Если доставка платная, добавляем эти затраты отдельной строкой.

Фиксируем условия. Указываем, есть ли в стоимости работ подготовка поверхности, вывоз мусора и другие сопутствующие операции.

Такой формат сметы универсален: его можно адаптировать под любой объект, от балкона до коттеджа. Главное — сохранять структуру и принцип детализации.

Как легко снять старые обои
гид для разных типов покрытий

Частые ошибки при подготовке сметы

Из-за ошибок при расчёте сметы не только значительно увеличивается бюджет, но и затягиваются сроки ремонта. Многие недочёты возникают из-за спешки или недостаточного внимания к деталям.

Отказываются от резервного фонда

Жёсткая привязка к первоначальной смете без учёта непредвиденных расходов — самая распространённая ошибка. Финансовая подушка необходима, чтобы не останавливать работы при обнаружении скрытых проблем.

Игнорируют подготовку основания

Экономия на выравнивании стен, грунтовке или устранении мелких дефектов приводит к перерасходу.

Не учитывают отходы

Материалы требуют подрезки, особенно при сложной геометрии помещений. Если не закладывать запас, есть риск столкнуться с необходимостью срочно перезакупать партию.

Пренебрегают мелочами

Крепёж, затирка, уголки — эти позиции часто упускают из вида. Их стоимость кажется незначительной, но в сумме они формируют ощутимую статью расходов.

Главное

Смета на строительные материалы позволяет планировать бюджет, контролировать закупки, оптимизировать расходы и обеспечивать прозрачность расчётов с подрядчиками.

При расчёте потребности в материалах учитывают нормы расхода, технологический запас, особенности монтажа и обработки.

На итоговую стоимость материалов влияют логистика, крепёж и доборные элементы, раскрой и подрезка.

Обязательно нужно заложить резервный фонд от 10 до 25% в зависимости от сложности проекта на технологические потери, изменение проектных решений, выявление скрытых проблем и колебания рыночных цен.
