Долго, дорого, но надо
Если планировка квартиры устарела, ее можно изменить: снести одни стены, поставить другие. Согласование перепланировки требует времени (от четырех месяцев) и денег (десятков, а порой и сотен тысяч рублей — на стоимость влияет сложность и то, в каком регионе находится квартира). Поэтому многие делают перепланировку на авось и сильно рискуют: если о ней узнает администрация или управляющая компания, в лучшем случае они потребуют вернуть все как было. В худшем есть шанс лишиться квартиры.
Известный режиссер Тимур Бекмамбетов приобрел квартиру 226 кв. м в Москве, в доходном доме Мазинга, что в Малом Знаменском переулке. Здание построено в 1912 году и является объектом культурного наследия регионального значения.
Доходный дом К.К. Мазинга, Малый Знаменский пер., 7/10, стр. 2/Фото: um.mos.ru
Прежде чем заселиться, режиссер решил сделать в ней перепланировку и ремонт. Были демонтированы несущие перегородки, вскрыты полы. В декабре прошлого года комиссия установила, что произведенные изменения не совпадают с техническим паспортом помещения. Кроме того, в стенах исторического дома выявлены трещины. Перепланировку признали незаконной. Требования вернуть помещение в исходное состояние владелец проигнорировал, ремонтные работы продолжались. В итоге столичная мэрия потребовала изъять квартиру в судебном порядке.
«Местная администрация или УК вправе обратиться в суд, — отмечает управляющий партнер юридической компании "Позиция права" Егор Редин. — Если перепланировка будет признана не соответствующей нормам, собственника обяжут привести помещение в первоначальное состояние за свой счет. Если он этого не сделает в отведенные сроки, ему выпишут штраф, а квартиру выставят на торги».
Зачем согласовывать перепланировку:
— Чтобы получить актуальные документы для продажи квартиры.
— Если квартира куплена в ипотеку: в договоре заемщик обязуется согласовывать перепланировку с банком и соответствующими органами.
— Громкие работы рискуют привлечь внимание соседей, которые обратятся в управляющую компанию или администрацию.
— Чтобы не стать источником опасности, когда мокрые зоны (санузел) в вашей квартире окажутся над сухими зонами соседей (над жилыми комнатами).
— Чтобы дом попросту не рухнул — например, после демонтажа несущих стен.
Процесс согласования перепланировки сильно отличается в разных регионах. В Москве подать документы, заказать проект и получить разрешение удастся полностью удаленно. А в случае несложной перепланировки в доме типовой серии проект допускается взять бесплатно из регионального каталога. В других регионах придется обратиться в МФЦ или местную администрацию, а проект делать на заказ.
Шаг 1. Убеждаемся, что согласование необходимо
Есть довольно много работ, которые не являются перепланировкой. Их не надо согласовывать — сразу смело приступайте к ремонту.
Когда согласование не требуется:
— перегородки внутри квартиры без изменений;
— дверные и оконные проемы остаются на месте;
— двери на местах, предусмотренных на плане БТИ;
— конструкция пола не меняется;
— сантехника, трубы, газопровод — всё остается на своих местах.
При планировании ремонта ориентируйтесь на данные техпаспорта, советует управляющий партнер юридического бюро «Пропозитум» Дмитрий Галанцев. Если в результате ремонта какая-то информация устареет, это придется согласовать.
Допустим, в техпаспорте указан материал, из которого сделаны полы, а вы решили сменить линолеум на ламинат. Или отмечено, что балкон не остеклен, а вы собираетесь его остеклить.
Важны и региональные особенности. «Замена остекления балкона или установка оконных решеток к работам по перепланировке или переустройству в Москве уже не относится, тогда как в Санкт-Петербурге замена остекления потребует проекта и согласования», — приводит пример эксперт. Региональные требования можно уточнить в местном комитете по архитектуре или МФЦ.
Шаг 2. Заказываем проект перепланировкиЕсли перепланировке все же быть, необходимо заказать проект. Составлять его имеет право только компания, у которой есть так называемый допуск СРО для выполнения проекта. СРО — саморегулируемая организация, фактически реестр профессионалов. Проверьте, есть ли компания в таком реестре или нет на сайте соответствующей СРО.
Составление проекта перепланировки — быстрая (от двух до десяти дней в зависимости от региона), но затратная часть процесса. Стоимость составления одного и того же проекта в разных компаниях отличается в разы. Не пожалейте времени и обзвоните максимальное количество проектных фирм в вашем регионе — это позволит сэкономить существенную сумму.
Москвичам повезло больше остальных — у них есть шанс получить проект бесплатно. «В Москве существует Каталог типовых проектов перепланировок в жилых домах массовых серий, откуда можно взять готовый проект. Но в регионах версий каталога, утвержденных местными муниципальными органами или жилищными инспекциями, нет», — комментирует Егор Редин.
Вместе с готовым проектом заказчику выдается техническое заключение о допустимости и безопасности работ по перепланировке.
Работы, которые нельзя согласовать, — следовательно, их запрещено проводить:
- снос несущих стен;
- вывод радиаторов центрального отопления на холодный балкон или лоджию;
- объединение жилой комнаты с холодной лоджией;
- объединение газифицированной кухни с гостиной без установки двери;
- организация мокрых зон над сухими;
- демонтаж вентканала или объединение вентканалов кухни и санузла.
Шаг 3. Подаем документы на перепланировку
После получения проекта перепланировки собираем остальные документы и идем с ними (опять же в зависимости от региона) в МФЦ или местную администрацию, где перепланировками занимается межведомственная комиссия.

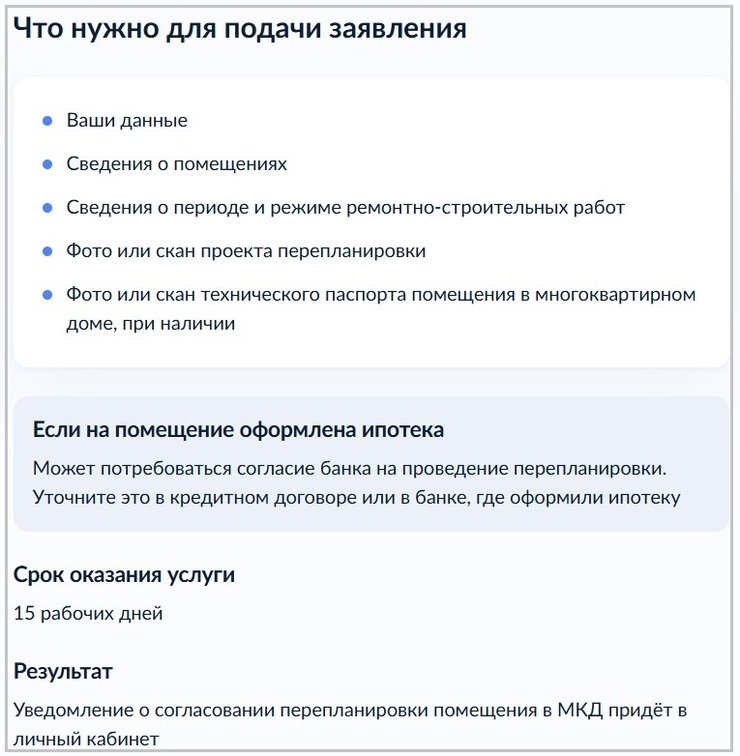

В Москве документы на перепланировку направляются удаленно, на сайте mos.ru: «Каталог услуг» → «Жилье, ЖКУ, двор» → «Документы» → «Переустройство и перепланировка помещения в многоквартирном доме» → «Согласование».
Какие документы нужны для согласования перепланировки:
- проект перепланировки;
- техническое заключение о допустимости и безопасности работ;
- заявление на перепланировку;
- нотариально заверенное согласие совладельцев квартиры;
- договор купли-продажи и акт приемки-передачи квартиры;
- технический паспорт или поэтажный план, экспликация (выдаются в БТИ);
- свидетельство о праве собственности.
Техпаспорт квартиры и свидетельство о праве собственности администрация получает самостоятельно в электронном виде благодаря межведомственному взаимодействию.
управляющий партнер юридической компании «Позиция права»
После подачи документов ждем — ответ должен прийти в течение полутора месяцев (плюс-минус несколько дней). После получения разрешения на перепланировку наступает время ремонтных и перепланировочных работ.
Шаг 4. Работа со строительной бригадой
Наняв бригаду рабочих, придется строго следить, чтобы все изменения соответствовали утвержденному проекту. Иначе комиссия, которая будет принимать работу, заставит все переделывать.
Не торопитесь с отделкой: комиссии нужно предъявить голые стены — построенные или то, что осталось после сноса.
Решение о согласовании перепланировки действует в течение года с момента подписания. За этот год надо провести все работы и подать заявление на получение акта о выполнении работ.
Шаг 5. Приемка и завершающий этап
Принимать перепланировку придет комиссия, в большинстве регионов это межведомственная комиссия. После осмотра она выдает акт о перепланировке и решение, согласно которому все произведено по закону и в соответствии с проектом.
Но и на этом еще не все. Там же, в администрации, необходимо получить акт ввода перепланированного объекта в эксплуатацию, приложив решения комиссии и новый техпаспорт.
Теперь остается подать полученные разрешения в Росреестр для регистрации изменений. Проще всего это сделать в МФЦ.
Сроки и цены
Основные траты по согласованию перепланировки — проведение экспертиз и оплата услуг проектных организаций. Разброс цен очень большой: от бесплатного получения проекта из каталога в Москве до выплаты сотен тысяч рублей за экспертизы и проект сложной перепланировки в доме — памятнике архитектуры. Мелкие расходы (скажем, изготовление техпаспорта через сайт госуслуг) обойдутся в 2,4 тыс. рублей.
Сроки тоже связаны со сложностью перепланировки: могут понадобиться разные разрешения от компетентных органов. Процедура — от замеров и составления проекта до регистрации в Росреестре — занимает в среднем от четырех месяцев до года — такие сроки приводят эксперты.
